金融挺綠能





                    離岸風力發電的專案開發規模龐大,需求資金量高,如何對

                專案開發進行評估,攸關金融機構財務投資的獲益率估算,離岸

                風力發電的專案依工程計畫時程,可拆分成各階段加以進行財務
                評估,如《表8》。

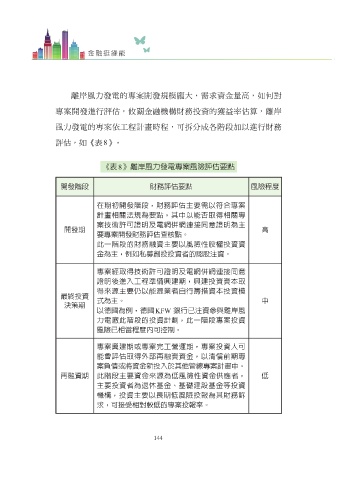

                            《表8》離岸風力發電專案風險評估要點


                 開發階段                    財務評估要點                     風險程度

                           在期初開發階段,財務評估主要需以符合專案
                           計畫相關法規為要點,其中以能否取得相關專
                           案技術許可證明及電網併網連接同意證明為主
                  開發期                                                  高
                           要專案開發財務評估查核點。
                           此一階段的財務融資主要以風險性股權投資資
                           金為主,例如私募創投投資者的認股注資。

                           專案經取得技術許可證明及電網併網連接同意
                           證明後進入工程準備興建期,興建投資資本取
                           得來源主要仍以能源業者自行籌措資本投資模
                 最終投資      式為主。                                        中
                  決策期
                           以德國為例,德國KFW 銀行已注資參與離岸風
                           力電廠此階段的投資計劃,此一階段專案投資
                           風險已相當程度內可控制。

                           專案興建期或專案完工營運期,專案投資人可
                           能會評估取得外部再融資資金,以清償前期專
                           案負債或將資金新投入於其他管線專案計畫中。
                 再融資期      此階段主要資金來源為低風險性資金供應者,                        低
                           主要投資者為退休基金、基礎建設基金等投資
                           機構,投資主要以長期低風險投報為其財務訴
                           求,可接受相對較低的專案投報率。
